اخواني واخواتي الكرام نقدم لكم في هذا الموضوع الخطوات الازمة لبناء المنزل:
خطوات بناء المنزل من الألف الى الياء
المرحلة الأولى : مرحلة إختيار الأرض
إختيار الأرض المناسبة من حيث الطول والعرض واختيار الشوارع والجهات
الخطوة الثانية : إعطاء المهندس ما تريده في هذا المبنى وفق إمكانياتك ورغباتك واحتياجاتك ، وهذه نقطة مهمة أن تفكر فيما تحتاجه في منزلك دون النظر في تقليد الاخرين وإهمال متطلباتك .

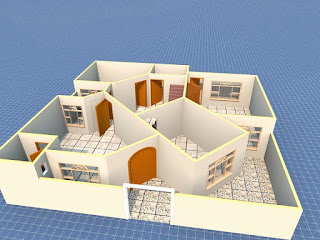

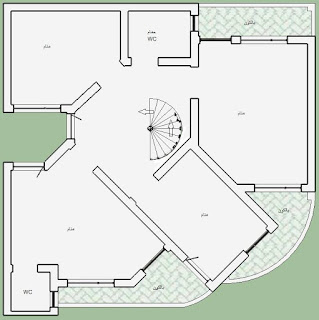

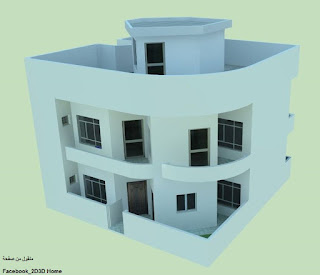

ويتم رسم الخريطة للمنزل مع المخطط ثلاثي الابعاد من قبل المهندس المختص وحسب رغبة صاحب المنزل من ناحية عدد الغرف وحجمها مع الاخذ بنظر الاعتبار المواصفات الفنية والمعمارية والجمالية وبما يتناسب مع امكانية صاحب المنزل واستغلال المساحة بصورة تامة وحاجة المنزل للأنارة والتهوية ويتم النقاش حولها والتعديل المناسب لها حتى الوصول الى النتيجة المطلوبة

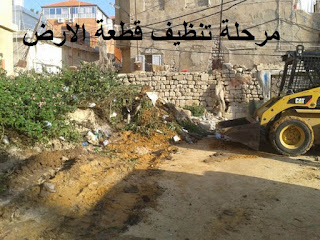

المرحلة الثانية : مرحلة تنظيف قطعة الارض
تنظيف قطعة الارض المطلوب البناء عليها وتسويتها بشكل كامل من اي انقاض وتخطيط القواعد وتحديد مقاساتها
ويتم رسم المخطط على الارض حسب القياسات مع الدقة التامة واحتساب الزيادة في عرض الاساس حتى لا يظهر اختلاف بين المخطط والواقع وتحدد قياسات قطعة الارض بالجص
المرحلة الثالثة : مرحلة حفر الاساس
وهنا تختلف حسب نوع التربة وحجم المنزل وعدد الطوابق ونوع التسليح وقد تحتاج الأرض إلى الحفر لمن يرغب عمل بدروم أو تنزيل الأرض حتى يصل إلى (العزا) الارض الصلبة
وهناك نوعان لحفر الاساس
النوع الأول : ان تحفر في الإرض وتنزل الحديد ثم تصب الخرسانة
النوع الثاني : عمل صندوق من خشب البليوت وهو الأفضل للقواعد فوق الأرض مباشرة بدون حفر . مقاسات القواعد تختلف بإختلاف كبر مساحة المبنى وصغرها .
حدل قطعة الارض
ثم يستخدم السبيس مع ( الجلمود اختياري على طبيعة الارض)
مع حادلة قبل البدء بعملية صب الاساسات
وهنا انواع الحادلات المستخدمة حسب التربة

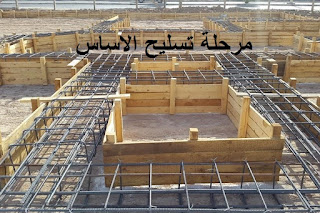

المرحلة الرابعة : مرحلة تسليح الاساس
أنزال حديد التسليح في الاساس الى قطعة الارض ومن افضل حديد التسليح هو الاوكراني الصنع كما يتم تثبيت الأتريات (الأترية : هي شيش (قضيب) تسليح يتم لفه حول مجموعة من قضبان التسليح المتداخلة فيما بينها ليصبح مربع الشكل وذلك لتثبيتها ومنعها من التحرك أثناء الصب وكما ستلاحظون من خلال الصور ) بمسافة 30 سنتمتر بين كل أترية وأترية
بعد مد الشيش ( قضيب التسليح ) في الأساس يتم رفعه قليلاً عن الجلمود وتوسيطه داخل حفرة الاساس ويتم رش حفرة الأساس جيداً قبل الصب حتى لا تمتص التربة ماء خلطة الصب
بعد ذلك يتم احضار الاسمنت المقاوم لأملاح الكبريتات وكذلك يتم أحضار الرمل والحصى ,
بهذا أعزائي عملية أحضار المواد اللازمة لعمل الخلطة الخرسانية قد تمت بنجاح , وبعد ذلك يتم جلب الخلاطة ( الخباطة ) مع عمال الخلط , وكانت نسبة الخلط ثلاثة أرباع كيس أسمنت معه عربة من الرمل وعربتين من الحصى وهنا العربات قياسية خاصة بالخلط كما يجب الانتباه الى نسبة الماء المستخدم في الخلط .

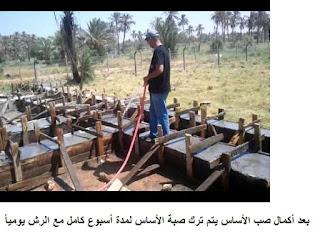

بعد أكمال صب الأساس يتم ترك صبة الأساس لمدة أسبوع كامل مع الرش يومياً , بحيث تكون الصبة قد اكتسبت تقريباً 80 % من صلابتها ويمكن البناء فوقها , هذا في الصيف طبعاً , أما في الشتاء فيفضل ترك صبة الأساس لمدة أسبوعين . ومن الاخطاء الشائعة , هي البناء فوق صبة الأساس بعد يومين او ثلاث ايام قبل ان تكسب الصبة صلابتها مما يؤدي الى حدوث تشقق في الأساس والجدران مستقبلاً وضياع في الجهد والمال نتيجة أستعجال المقاول .
بعد ذلك تبدأ عملية البناء بالطابوق وهنا يجب أختيار نوعية طابوق جيدة وقوية
وتم بناء من ثلاثة الى أربعة أسطر قبل عمل صبة البادلو البادلو : هو عبارة عن خرسانة مانعة للرطوبة حتى يكون أرتفاع المنزل جيداً عن الشارع
ويجب الأنتباه الى زوايا البناء أذ يجب أن تكون قائمة تماماً كما يتم استعمال جهاز ال Level ا لكل صف من صفوف الطابوق وللتأكد بأنه على أرتفاع واحد , كما ويتم أستعمال جهاز الليزر او المرشة المطاطية الشفافة المملوءة بالماء (طريقة الاواني المستطرقة) لكل ركن من أركان البناء لضمان أستوائية البناء أفقياً وعدم ميلانه وتجنب حدوث المشاكل لاحقا.
